  • 产品系列4---湿帘系统的维护与使用  [2009-5-15]
    湿帘系统的维护与使用:

      1 水量控制:

      供水应使湿帘均匀湿透,有细细的水流沿湿帘波纹往下流。可通过调节供水阀控制水量。

      2 水质控制:

      保持水源清洁,水的酸碱度在6-9之间,电导率小于1000微欧姆。 定期清洗水池、循环水系统等,保证供水系统清洁(通常每周一次)。保持所供水质良好,为阻止湿帘表面藻类或其它微生物滋生,短时处理可向水中投放3-5ppm氯或溴。连续处理时浓度为1ppm。

      3 漏水处理 :

      水滴溅离湿帘。检查供水量是否过大;是否有损坏的湿帘,边缘出现破损或"飞边"。 接缝处漏水。在停止供水后,加抹硅胶。

      4 帘纸垫干湿不均 :

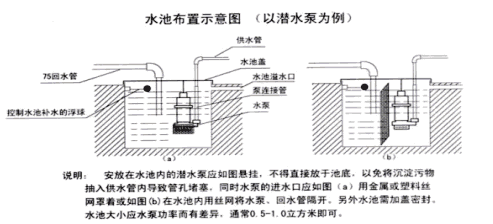

      调节供水阀控制水量或更换较大功率水泵、较大口径供水管。 及时冲洗水池、水泵进水口、过滤器、喷供水管等,清除供水循环系统中的脏物。

      5 日常保养 :

      在水泵停止30分钟后再关停风机,保证彻底晾干湿帘。 系统停止运行后,检查水槽中积水是否排空,避免湿帘底部长期浸在水中。

      6 湿帘清理 :

      湿帘表面的水垢和藻类物清除。在彻底晾干湿帘后,用软毛刷上下轻刷,避免横刷。(可先刷一部分,检验一下该湿帘是否经得起刷。)然后只启动供水系统,冲洗湿帘表面的水垢和藻类物(避免用蒸汽或高压水冲洗湿帘)。

      7 鼠害控制:

      在不使用湿帘的季节,可通过加装防鼠网或在湿帘的下部喷洒灭鼠药。

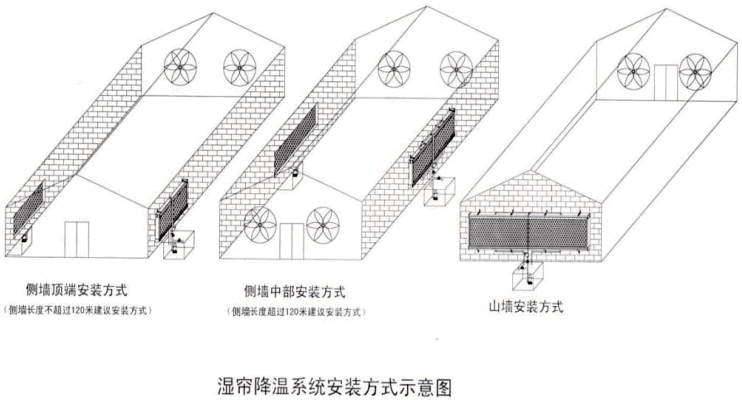

      湿帘降温系统安装方式示意图

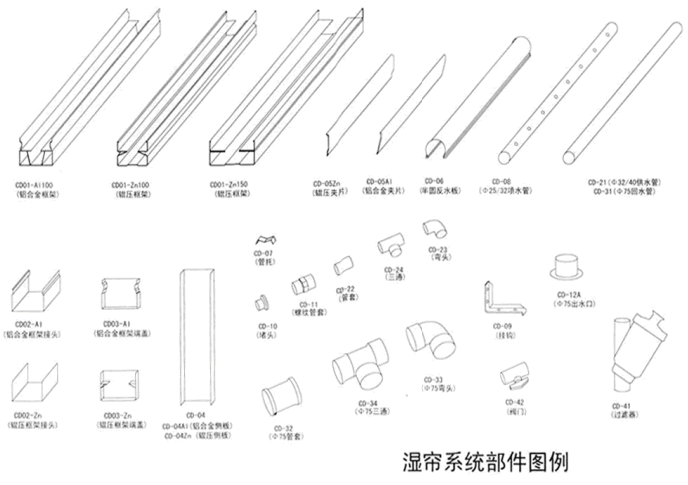

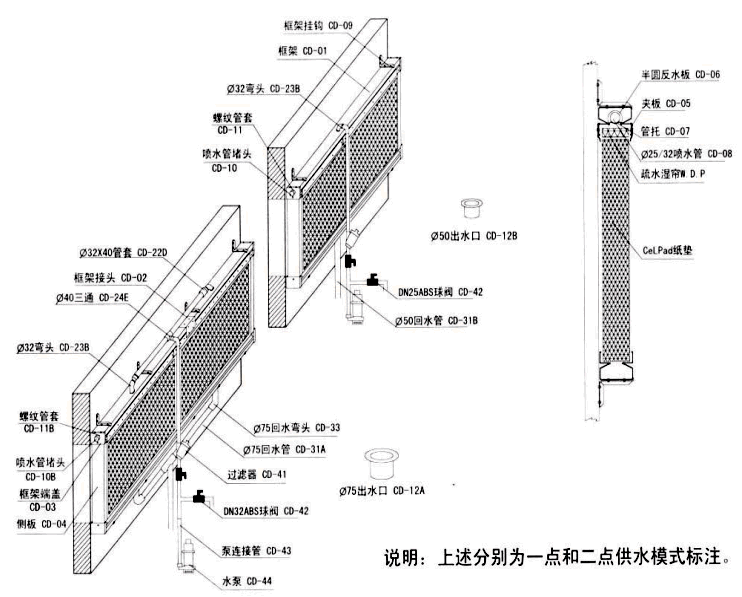

      湿帘系统部分图例

      安装步骤(本册以镀锌板辊压框架安装为例)

      安装图1  托架安装

            根据实际选择a、b、c、d任一安装方法(为安装维护方便,建议选择外挂
              式安装方式)

              要求:(1)所有托架安装在同一直线、同一平面、托架之间距离约为1.5-
                   2.0米。

                 (2)所有上托架至下托架或砖基距离为H+160毫米.(H=1500毫米、
                  1800毫米mm 2000毫米)

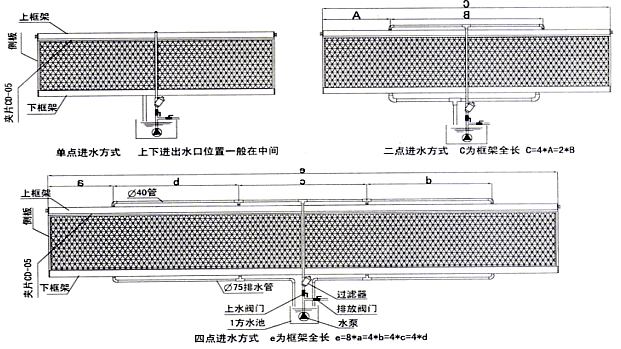

      安装图2  开孔

      根据供水系统进出水位置的尺寸标注,在对应位置的大框架上开上、下进出水口。一般为单点、二点、四点三种方式、上、下框架出水孔径为一般为45mm、65mm.如尺寸标注对应的位置为大框架接头、上、下进出水口开孔位置应稍偏一点。

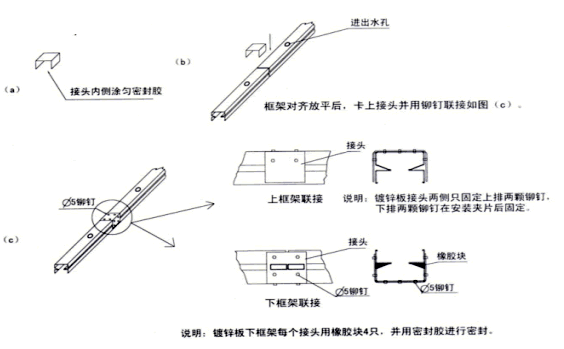

      安装图3  连接框架

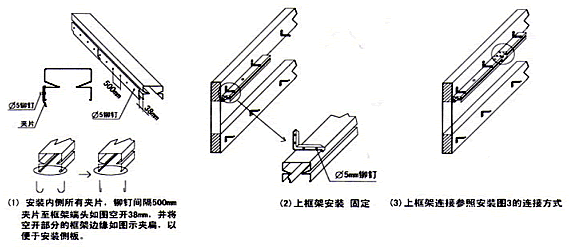

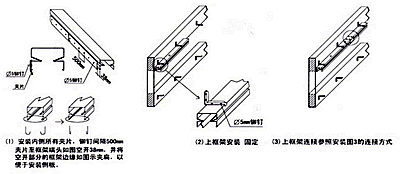

      安装图4  上框架内侧夹片安装 上框架固定 连接

      安装图5  安装半圆反水板 喷水管 管托 三通

      安装图6  安装上框架循环水系统(外部供水管连接需求用PVC胶水加固)

      安装图7  下框架固定连接 安装下框架端盖 出水口

      安装图8  安装侧板 上框架端盖 喷水管堵头

      安装图9  安装湿帘 疏水湿帘 外侧夹片

      安装图10  安装剩余循环水系统及湿帘防护处理

    说明

    1 湿帘周边缝隙密封。
      将存在于温帘与进风口周边的缝隙密封。以免热风渗透影响降温效果。
    2 湿帘防护
       (1)如果湿帘安装的位置能被畜禽动物所触接。则必须
         用铁丝网加以隔离;
         对于禽类:则使用10×14mm的铁丝网,井离开湿帘
         约200-300mm;
         对于禽类:则使用50×50mm的粗铁丝网,井离开湿
         帘至少150mm;
       (2)为阻止藻类及空气中的污染物影响湿帘降温效果;

         安装遮荫光罩,将湿帘遮荫;
         在湿帘前加装纱网。
       (3)不池必须加盖密封。
